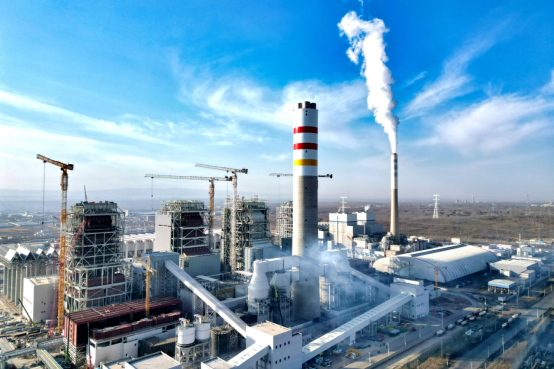

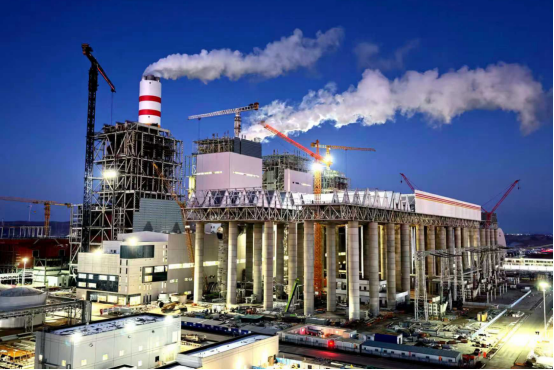

1月29日,国家能源集团宁夏腾格里(宁夏电力)中卫电厂四台660兆瓦高效超超临界燃煤发电机组,历经21个月的日夜建设,4号机组顺利通过168小时满负荷试运行转入商业运营,项目致力打造“工期短、造价低、质量优、效益好”的电力行业优质工程,向着“沙戈荒”基地“首批、首座、首台”调峰电源典范机组的核心建设目标奋勇推进。(作者王亮)

宁夏腾格里中卫电厂4×660MW扩建机组,是“宁湘直流”配套调峰电源,兼具深度调峰与近零排放优势,全容量投产后将为腾格里“沙戈荒”大基地绿电外送提供稳定支撑,对深化东中西部跨区域能源协作、促进区域能源供需平衡意义深远。(作者:李梦圆)

该公司技术人员与参建方紧密协作,创新推行网格化管理与区域责任制,同步搭建智慧工地管理系统,运用数智手段强化高风险作业全流程防控,实现全域覆盖、责任到人,筑牢智能化施工安全立体防护网。(作者:马雪林)

该公司在施工上聚焦设计优化提升,前瞻化解专业衔接问题,创新推行“土建收尾与设备安装并行、分部试运与系统联调穿插”模式,创下单体调试60天历史纪录。图为2025年8月20日,4号机组完成汽轮发电机转子穿装。(作者:常芸)

该公司坚持干在实处,严格落实质量验收要求,2025年9月26日,技术人员采用“双机抬吊”工艺,实时监测缸体水平度,最终实现180吨的高压缸平稳落位,标志着该机组正式进入本体安装攻坚阶段。(作者:门生麒)

该公司实行“多岗监护、分级管控”安全制度,严格落实“三检三查”质量验收机制,从设备进场到精准对接全程层层压实责任,确保安全与精度双达标。图为2025年11月12日,3号机低压缸转子调整中心。(作者田芮)
