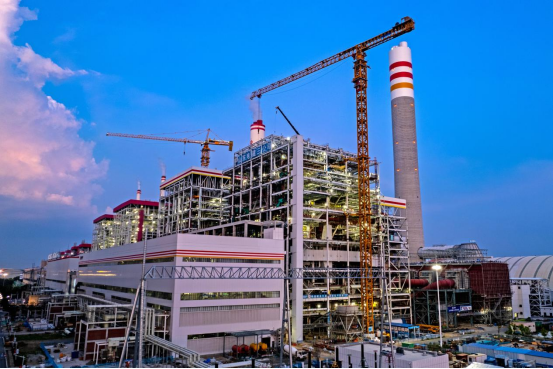

2026年1月19日,国家能源集团湖北公司汉川电厂四期扩建工程两台百万火力发电机组均正式投入商业运营。作为国家能源集团与湖北省战略合作的重点工程,该项目设计建设了两台超超临界二次再热机组,搭载了12级回热抽汽等系统,上新了透明锅炉等一系列关键技术,实现了机组全自动、生产全智能、服务全远程、管理全上线的功能,达成了废热再利用、废水零排放的环保目标。周鸣 摄

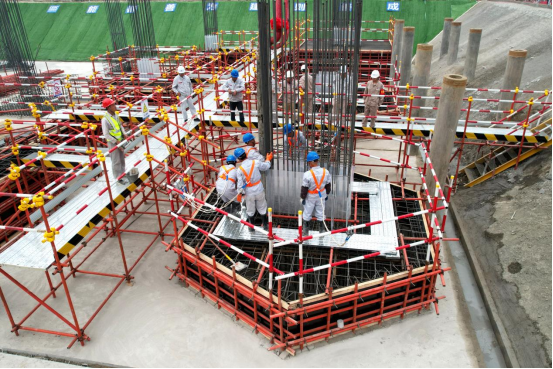

2023年10月28日,湖北公司汉川电厂四期工程主厂房开始浇筑第一罐混凝土。周鸣 摄

2024年9月15日,湖北公司汉川电厂两台机组烟囱外筒壁结顶。姚敦洲 摄

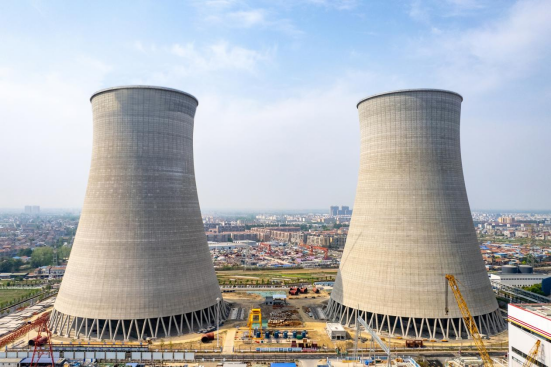

2025年1月25日,湖北公司汉川电厂两台机组冷却塔外筒壁结顶。杨雯瑾 摄

2025年9月3日,湖北公司汉川电厂两台机组汽机扣盖完成。该工程还将“5G通信+AI算法”深度运用于整个建设过程,为电力工程智慧工地建设提供了可复制的实操样本。周鸣 摄

2025年10月29日,湖北公司汉川电厂两台机组锅炉吹管完成。周鸣 摄

2026年1月19日,湖北公司汉川电厂8号机组圆满完成168小时满负荷试运行,各项性能指标均达到设计要求,标志着该公司四期两台百万火力发电机组均已正式投入商业运营。工程的全面投产,进一步增强了西电东送通道上的电源支撑,提高了通道安全稳定裕度,对优化电源结构,改善电网运行条件,促进华中区域经济快速发展具有十分重要的意义。周鸣 摄
